作业条件

(1)钢模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配置数量。

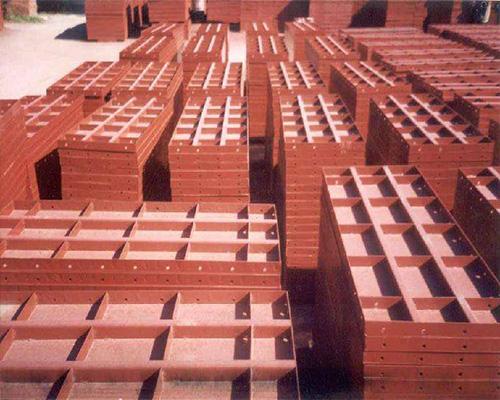

组合钢模板

(2)预制拼装:

1)拼装场地应夯实平整,条件许可时应设拼装操作平台。

2)按模板设计图进行拼装,相邻两块板的每个孔都要用U型卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。

3)柱子、剪力墙模板在拼装时应预留清扫口或灌浆口。钢模板厂家

(3)模板拼装后进行编号,并涂刷脱模剂,分规格堆放。

(4)放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正柱子用的地锚是否已预埋好。

(5)柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。

4.操作工艺

(1)安装柱模板:

工艺流程:

弹柱位置线→抹找平层作定位墩→安装柱模板→安柱箍→安拉杆或斜撑→办预检

1)按标高抹好水泥砂浆找平层,按位置线做好定位墩台,以便保证柱轴线边线与标高的准确,或者按照放线位置,在柱四边离地5~8cm处的主筋上焊接支杆,从四面顶住模板以防止位移。

2)安装柱模板:通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱。模板按柱子大小,预拼成一面一片(一面的一边带一个角模),或两面一片就位后先用铅丝与主筋绑扎临时固定,用U型卡将两侧模板连接卡紧,安装完两面再安另外两面模板。

3)安装柱箍;柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制作钢木箍,柱箍应根据柱模尺寸、侧压力大小在模板设计中确定柱箍尺寸间距。

4)安装柱模的拉杆或斜撑。柱模每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。拉杆与地面夹角宜为45度,预埋的钢筋环与柱距离宜为3/4柱高。

5)将柱模内清理干净,封闭清理口,办理柱模预检。

(2)安装剪力墙模板:

弹线→安门洞口模板→安一侧模板→安另一侧模板→调整固定→办预检

1)按位置线安装门洞模板,下预埋件或木砖。

2)把预先拼装好的一面模板,按位置线就位,然后安装拉杆或斜撑,安塑料套管和穿墙螺栓,穿墙螺栓规格和间距在模板设计时应明确规定。

3)清扫墙面杂物,再安另一侧模板,调整斜撑(拉杆)使模板垂直后,拧紧穿墙螺栓。

4)模板安装完毕后,检查一遍扣件,螺栓是否紧固,模板拼缝及下口是否严密,办完预检手续。

(3)安装梁模板:

弹线→支立柱→ 调整标高→ 安装梁底模→ 绑梁钢筋→ 安装侧模 →办预检

1)柱子拆模后在混凝土上弹出轴线和水平线。

2)安装梁钢支柱之前(如为底地面必须夯实)支柱下垫通长脚手板。一般梁支柱采用单排,当梁截面较大时可采用双排或多排,支柱的间距应由模板设计规定,一般情况下,间距以60~100厘米为宜。支柱上面垫10×10厘米方木,支柱加剪力撑和水平拉杆。离地50厘米设一道,以上每隔2米设一道。

3)按设计标高调整支柱的标高,然后安装梁底板,并拉线找直,梁底板应起拱,当梁跨度等于及大于4米时,梁底板按设计要求起拱。如设计无要求时,起拱高度宜为1/1000~3/1000。

4)绑扎梁钢筋,经检查合格后办理隐检,并清除杂物,安装侧模板,把两侧模板与底板用U型卡联接。

5)用梁托架或三角架支撑固定梁侧模板。龙骨间距应由模板设计规定,一般情况下宜为75厘米,梁模板上口用定型卡子固定。当梁高超过60厘米时,加穿梁螺栓加固。

6)安装后校正梁中线、标高、断面尺寸。将梁模板内杂物清理干净、检查合格后办预检。

(4)安装楼板模板:

地面夯实→支立柱→安大小龙骨→铺模板→校正标高→加立杆的水平拉杆→办预检

1)底层地面应夯实,并垫通长脚手板,楼层地面立支柱前也应垫通长脚手板,采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。

2)从边跨一侧开始安装,先安第一排龙骨和支柱,临时固定在梁上再安第二排龙骨和支柱,依次逐层安装。支柱与龙骨间距应根据模板设计规范设计规定。一般支柱间距为80~120厘米,大龙骨间距为60~120厘米,小龙骨间距为40~60厘米。

3)调节支柱高度,将大龙骨找平。

4)铺定型组合钢模板块:可从一侧开始铺,每两块板间边肋用U型卡连接,U型卡每面每两块间至少用两个连接。每个U型卡卡紧方向应正反相间,不要安在同一方向。楼板在大面积上均应采用大尺寸的定型组合钢模板块,在拼缝处可用窄尺寸的拼缝模板或木板代替,但均应拼缝严密。

5)平台板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。

6)标高校完后,支柱之间应加水平拉杆。根据支柱高度决定水平拉杆设几道。一般情况下离地面20~30厘米处一道,往上纵横方向每隔1.6米左右一道,并应经常检查,保证完整牢固。

7)将模板内杂物清理干净,办预检。

(5)模板拆除:

墙、柱、梁模板应优先考虑整体拆除,便于整体转移后,重复进行整体安装。

1)柱子模板拆除:先拆掉柱斜拉杆或支撑,再卸掉柱箍,再把连接每片柱模板的U型卡拆掉,然后用撬棍轻轻撬动模板,使模板与混凝土脱离。

2)墙模板拆除:先拆除穿墙螺栓等附件,再拆除斜拉杆或斜撑,用撬棍轻轻撬动模板,使模板离开墙体,即可或把模板吊运走。
